葛大店路北段放行 |
來源: 發布日期:2019-10-21 人氣:2553 |

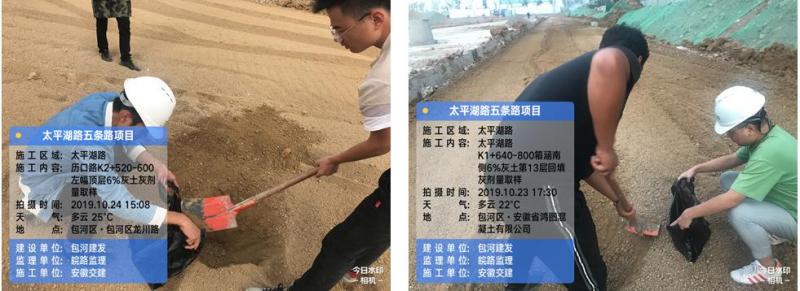

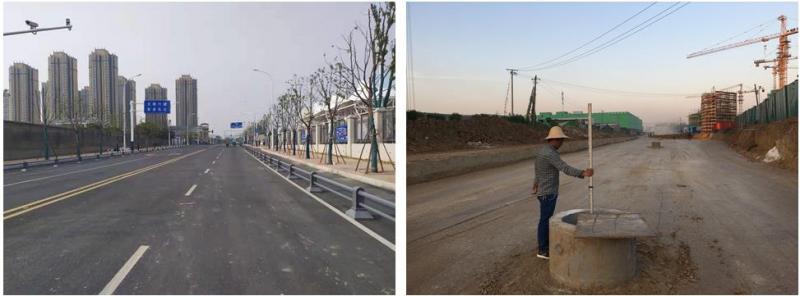

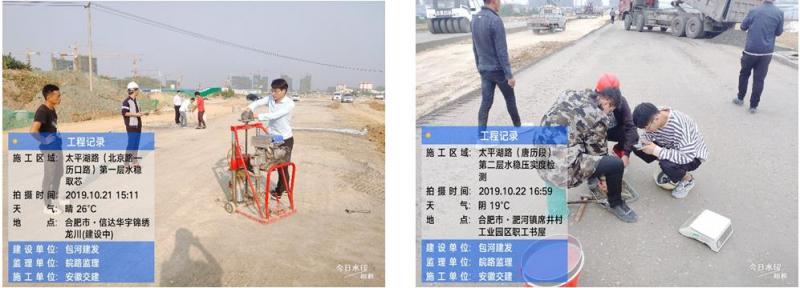

金秋十月,正是施工的黃金季節,由我公司監理的、合肥包河建發公司建設的幾條市政道路迎來了施工的高潮。 葛大店路(高鐵路-前園路)土方外運完成100%,箱涵主體結構完成100%,箱涵回填已完成100%,雨水過路管完成100%,灰土完成100%,工井開挖及澆筑完成90%。 葛大店路(龍川路-高鐵路)已完成預驗收,正在對預驗收存在問題進行整改,整改完成后申請正式驗收。 青通河路(萬羅山路-南淝河路)項目本月土方外運完成98%,污水完成100%,明渠開挖完成100%,箱涵主體結構完成100%,箱涵回填完成90%,路基灰土施工完成 80%,工井開挖及澆筑已完成20%。 前園路(大強路-葛大店路)土方外運完成80%,污水管道完成95%,雨水管道完成75%,路基灰土完成35%。 太平湖路(北京路-上海路)本月完成情況如下:歷口路-北京路段機動車道第二層水穩攤鋪完成100%,非機動車道及人行道4%灰土施工完成50%,電力排管完成100%,污水管道施工完成100%。上海路-歷口路段路基4%灰土完成25%,箱涵回填完成95%,電力排管完成100%,雨污水外接完成50%,污水主干道完成100%。 歷口路(龍川路-潭渡路)本月完成工程量如下:龍川路-太平湖路段機動車道第一層水穩攤鋪完成90%,污水管道施工完成100%,電排工井施工完成60%,非機動車道及人行道灰土施工完成65%。太平湖路-潭渡路段灰土總量完成75%,污水管道施工完成100%,雨水管道施工完成10%。 太平湖路(上海路--南淝河路)本月完成情況:2*6雙孔箱涵主體施工完成35%。污水開挖回填及管道鋪設施工完成約 40%。現場清表完成20%,2*6雙孔箱涵墊層已完成70%,底板澆筑完成40%,頂板及墻身澆筑完成20%,污水管道鋪設已完成40%,溝槽開挖回填完成25%。 |
